dinsdag 19 juni 2018

Garage vloer bijna af.

Ik ben bezig met de garage vloer. Ik heb alle tegels gelegd, behalve die ik moet zagen. Maar daarvoor moet ik een grotere slijpschijf lenen. Of eentje kopen van de Lidl. Nu moet er echt hout komen, anders loop ik vast.


Yup, alle tegels liggen er.

Grooooot he?

Zand invegen. Ik ga nog een laagje beton storten rondom zodat de tegels
niet weglopen. En daar waar leidingen uit de grond komen ook, want anders
moet ik wel heel creatieve figuurtjes uit de tegels slijpen.

donderdag 14 juni 2018

Garage vloer

Nu de fundering af is ben ik bezig met de vloer. Ik heb alle 50x50cm tegels er al in liggen. Nu moet ik overstappen op de 60x40cm tegels. Die zijn alleen net wat minder dik, dus die moet ik speciaal uitvlakken. Het zou eens handig zijn he? Binnenkort maar hout gaan kopen, dan kan ik verder met de opbouw.

Aan de randen komen de 60x40cm tegels.

56 tegels. Ik had er 60, maar er zijn er 2 gesneuveld bij het transport. Anders had ik
nog een rijtje verder kunnen leggen. Maar als het goed is het ik genoeg van de andere
tegels om het vol te leggen.

zaterdag 9 juni 2018

Fundering garage af.

Na weken lang te hebben gegraven is de fundering van de garage eindelijk af. Wat een werk is dat, ben blij dat het af is. De volgende stap is het leggen van de vloer en dan kan ik met het hout beginnen. Ik zit wel nog met een paar kuub zand te kijken, maar misschien kan ik die slijten aan mijn schoonbroer. Of anders zet ik het op marktplaats, gratis af te halen.

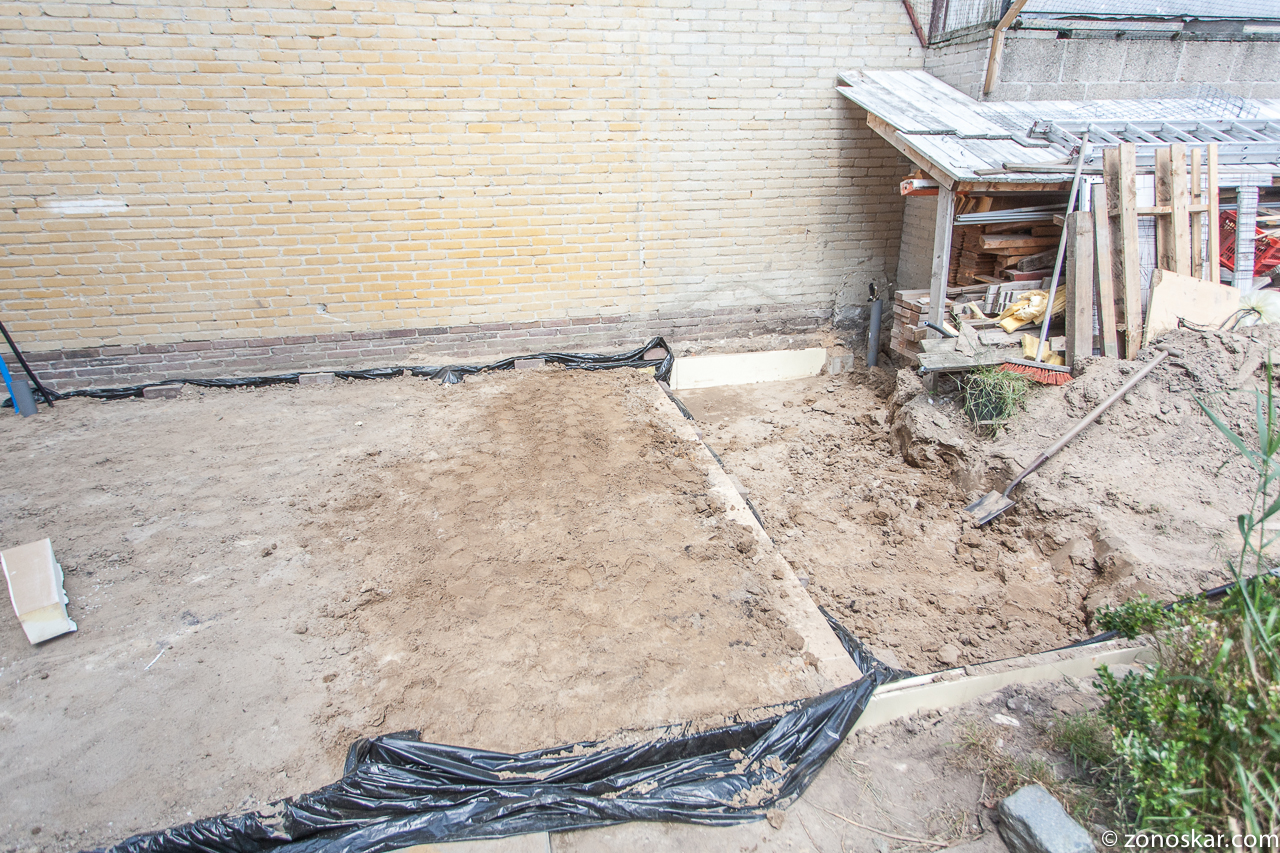

Zo, daar was ik gebleven. 1/3de van de fundering af en al een stuk
afgegraven voor de rest.

Dan vlak maken.

Heel vlak maken.

Het plastic uitrollen.

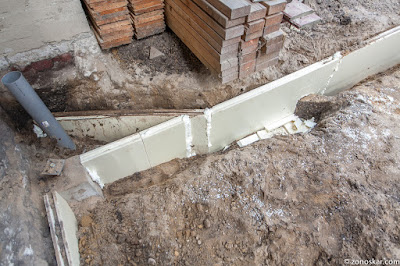

En dan de PIR isolatie platen er in leggen en zand over de isolatie platen.

Hier de toekomstige meterkast met de aansluitingen voor elektra en
water in de garage.

Het water moet wel nog door gekoppeld worden aan het huis.

Het water loopt naar de afvoer, hier moet dan ooit een wasbakje komen.

Alweer een stuk afgegraven. Echter is de oprit een beetje vol, dus ik
dump de rest van het zand achter in de tuin. Niet echt handig, maar
wat moet je he?

Weer een stuk vlak gemaakt.

Hier zie je de glaswol die ik onder de PIR platen maak. Dit moet eventuele
oneffenheden on de grond opvangen. Het veert wel erg, maar nadat het
zand en tegels er op liggen zou dat weg moeten zijn.

Hier weer de PIR platen en zand er op.

Bij het uitgraven van de achterste isolatie-vorstrand kom ik die klote
betonnen put weer tegen. Ik vond het toch een beetje teveel werk om
die helemaal te slopen.

Dus dan de isolatie er maar omheen gelegd.

Ging best handig. Ik heb ook de regenpijp die in de grond ligt binnen de
vorstrand gelegd, omdat deze eigenlijk niet diep genoeg in de grond ligt.

Je ziet er straks niks meer van.

Vlak maken. Kom ik die rot put weer tegen!

Hij steekt zo'n 8 cm te hoog uit. Grrr. Hier ontkom ik er toch niet aan
om dit weg te hakken. Gelukkig werkt de boorhamer best goed.

Put weg en alles lekker vlak.

PIR platen er in.

En zand er over. Klaar! Ik ben eind maart begonnen, dus 2.5 maand bezig
geweest. Niet constant, ik heb een paar weken stil gelegen wegens mijn rug
en een weekje vakantie. Maar ik ben blij dat het af is.De isolatie platen zijn
bijna helemaal op. Ik heb nog 1 plaat en wat stukken. Precies goed uitgerekend dus.

Hier zie je hoe groot die garage eigenlijk wordt. De vloer is 8.6m lang en
3.3m breed. Misschien toch maar wat kleiner maken? Nah!

vrijdag 1 juni 2018

Verder met de fundering en vloer van de garage.

De afgelopen weken ben ik druk bezig met de fundering en vloer van de garage. Maar we zijn ook een weekje op vakantie geweest, dus de voortgang is minder dan ik zou willen. Maar we komen er wel. De hemelwaterafvoer is klaar en aangesloten op die van het huis. Ik heb bij de loodgieter leidingen gehaald om de watervoorziening te kunnen maken voor in de garage en ik ben al een heel eind met het afgraven van de vloer voor de isolatie.

Ondertussen heb ik ook een aantal deuren en ramen opgehaald in de buurt zodat we ook in de garage kunnen als hij af is. Ik heb 2 raamkozijnen van 1x1 meter met dubbel glas, 2 terrasdeuren van totaal 1.77 meter breed, ook met dubbel glas en een deur van 92 cm breed. Ook hier kon dubbel glas niet achter blijven. Voor de deuren moet ik nog kozijnen kopen/vinden.


Hier de 2 raamkozijnen op de aanhanger. Ik had een pallet aangepast
zodat de ramen niet plat hoefden te liggen. Anders kon het raam wel
eens kapot rammelen.

De ene kant van de HWA was al aangesloten, nu de andere kant. Eerst maar
weer eens mijn favoriete graafwerkzaamheden uitvoeren, een sleuf graven.

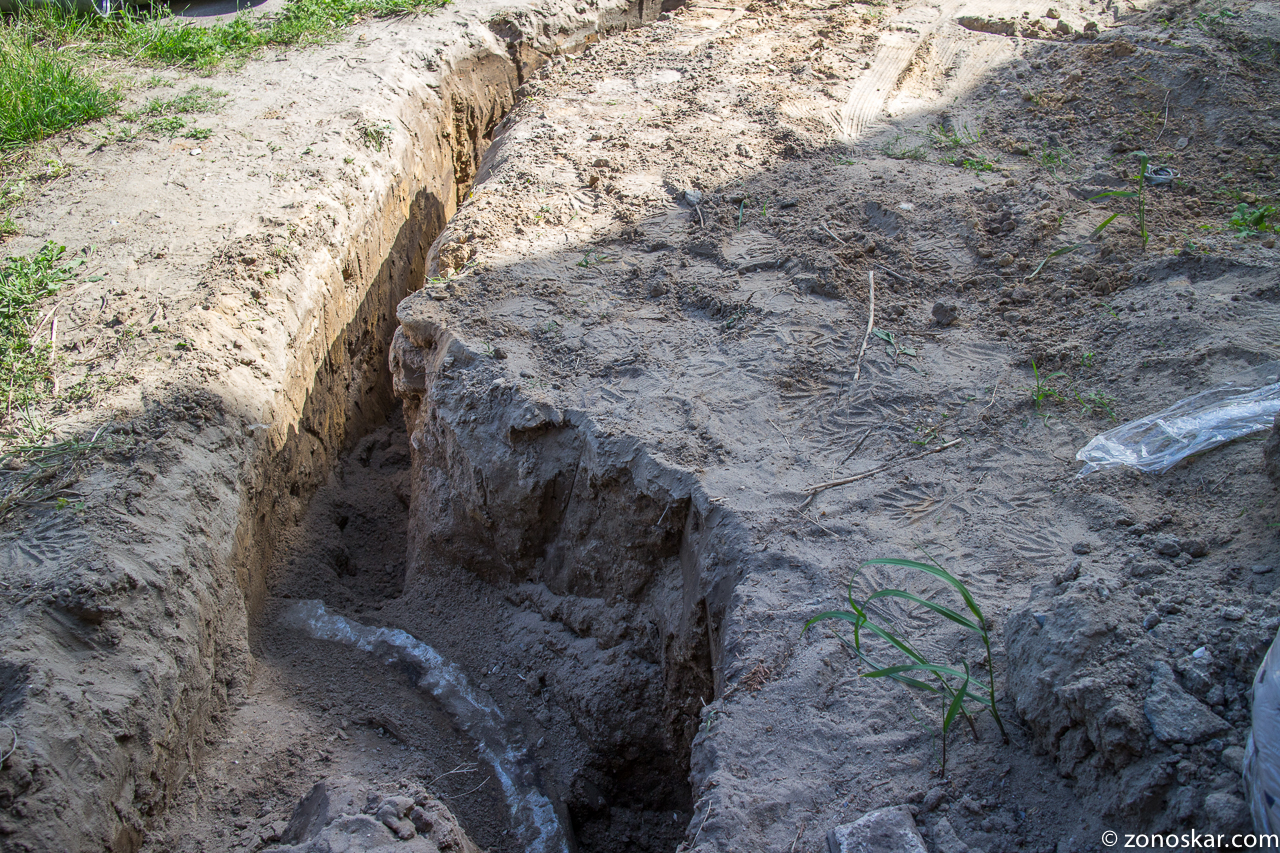

En de aansluiting opgraven. Die was natuurlijk weer ondergesneeuwd

En dan kom te een betonnen put tegen, precies daar waar de leiding moet komen.
Grrr, wat nu?

Als ik er omheen wil, moet ik bijna een meter omleiden, dat kost me weer een
paar bochten in de leiding. Uiteindelijk maar de boorhamer genomen en de put
gesloopt. Jammer genoeg zat er ook een bodem van beton in de put, dus de
leiding is 15cm minder diep komen te liggen als gewenst. Ach ja. Hij ligt toch
onder de vloer, dus kans op kapot vriezen is minimaal.

Als de sleuf af is, moet de leiding er in gelegd worden. Eerst maar eens op het
droge (letterlijk) in elkaar zetten.

Dan bij de aansluiting de bocht om leggen zodat het straks makkelijk
samen komt. Er kwam wel weer een hoop water uit de leiding, want
het had de dagen ervoor weer lekker flink geregend.

Met de leiding er in, het gat weer dicht gooien.

En aanstampen. Maar niet te lomp, anders stamp je de leiding kapot.

Lijkt wel WW-I met allemaal loopgraven.

Dan maar het zand er tussen afgraven.

De waterleidingen ook gelegd. Dan heb ik straks nog water in de garage om
mijn handen te wassen ook.

Het moet wel nog allemaal doorgekoppeld worden door de loodgieter, maar
hij had geen tijd de komende weken.

Meteen ook zand er op gegooid en een beetje vlak gemaakt zodat straks de
tegels er op kunnen.

Best al een eind opgeschoten.

De rommel ruimen we straks wel op...

De terrasdeuren staan even tegen de gevel. Door het overstek in ons dak staan
ze daar redelijk droog.

En de andere deur op de aanhanger.
